Yatırımcılar, inşaat/makine/elektrik mühendisleri, mimarlar, müteahhitler ve akaryakıt dağıtım firmalarıyla çalışan uygulayıcılar için; bir petrol istasyonunun arsa seçiminden işletme açılışına kadar geçirdiği tüm teknik ve idari aşamaları kapsayan bir yol haritası.
Petrol istasyonu inşaatı, standart bir ticari yapıdan çok daha karmaşık ve yüksek düzenlemeye tabi bir süreçtir. Yanıcı/patlayıcı madde depolanması, çevresel hassasiyet, trafik güvenliği ve kamu sağlığı gibi faktörler; projenin her aşamasını (yer seçimi, ruhsat, projelendirme, inşaat, ekipman kurulumu, işletme) katı mevzuata bağlar. Bu rehberde süreci baştan sona, sahada gerçekten karşılaşılan detaylarla birlikte ele alıyoruz.
Rehber İçindekiler
- 1. Yer Seçimi ve Yasal Kriterler
- 2. Ruhsat ve İzin Süreci
- 3. Projelendirme ve Tasarım
- 4. İnşaat Aşamaları — Adım Adım
- 5. Ekipman ve Sistem Kurulumu
- 6. Kalite Kontrol ve Testler
- 7. Çevre ve Güvenlik Standartları
- 8. Elektrikli Araç Şarj Entegrasyonu
- 9. Maliyet ve Süreyi Etkileyen Faktörler
- 10. Sık Karşılaşılan Sorunlar
1. Yer Seçimi ve Yasal Kriterler
Petrol istasyonu kurulumunun en kritik ve geri dönüşü en zor adımı arsa seçimidir. Yanlış seçilen bir arsa, sonraki tüm ruhsat başvurularını baştan geçersiz kılabilir.
1.1 Cephe Genişliği ve Geri Çekme Mesafesi
Karayolları Kenarında Yapılacak ve Açılacak Tesisler Hakkında Yönetmelik, akaryakıt istasyonları için net asgari değerler tanımlar:
| Kriter | Asgari Değer |
|---|---|
| Devlet/il yolu kenarındaki akaryakıt istasyonu/yolcu terminali cephe genişliği | 40 metre |
| Yer üstü akaryakıt/sıvılaştırılmış gaz depolarının karayolu sınır çizgisinden geri çekme mesafesi | 50 metre |
| İdari bina ve kanopi (sundurma) için geri çekme mesafesi | 25 metre |
| Cephe genişliği ölçümünde tolerans | %2 |
Bu değerler yönetmeliğin genel esaslarıdır; bölünmüş/iki yönlü yol ayrımı, kavşağa yakınlık ve idari sınır (belediye içi/dışı) gibi faktörlere göre ek şartlar uygulanabilir. Kesin değerlendirme, ilgili Karayolları Bölge Müdürlüğü veya belediye ile proje bazında teyit edilmelidir.
Yeraltı tanklarının (bu rehberin ana odağı) geri çekme mesafesi, yukarıdaki tabloda yer alan "yer üstü depo" değeriyle birebir aynı olmayabilir; yeraltı tank yerleşimi çoğunlukla onaylı geçiş yolu/tesis proje şemasına (yönetmeliğin ilgili ekleri) göre değerlendirilir. Bu nedenle yeraltı tank yerleşim planı, tek bir sabit mesafe varsayımıyla değil, ilgili Karayolları Bölge Müdürlüğü/belediye onayına sunulan proje üzerinden kesinleştirilmelidir.
1.2 Diğer Yer Seçimi Kriterleri
- İmar Durumu: Arsanın imar planında akaryakıt istasyonu fonksiyonuna uygun olması gerekir.
- Hassas Yapılara Mesafe: Okul, hastane, cami gibi yapılara belirli mesafe şartları uygulanır; kesin mesafe yerel imar/yönetmelik şartına göre değişir.
- Geçiş Yolu İzni: Karayolu kenarında yapılacak tesis için Karayolları Genel Müdürlüğü veya belediyeden Geçiş Yolu İzni alınması zorunludur.
- Trafik ve UTK Onayı: Ulaşım ve Trafik Komisyonu, tesisin trafik güvenliğine etkisini değerlendirir.
1.3 Zemin ve Çevresel Etütler
Zemin etüdü, yeraltı tanklarının güvenliği için taşıma gücü, yeraltı su seviyesi ve zemin sınıflandırmasını ortaya koyar (bkz. ForumCAD Zemin Etüdü ve Sondaj Teknik Şartnamesi). Büyük ölçekli projelerde Çevre Etki Değerlendirmesi (ÇED) raporu gerekebilir; daha önce sanayi amaçlı kullanılmış arazilerde toprak kirlilik taraması yapılmalıdır.
2. Ruhsat ve İzin Süreci
Petrol istasyonu kurulumu, çok sayıda kurumdan sıralı izin alınmasını gerektirir. Bu sıralama genellikle birbirinin ön şartıdır.
| Ruhsat / Belge | Veren Kurum |
|---|---|
| Yer Seçimi - Tesis İzni | İl Çevre, Şehircilik ve İklim Değişikliği Müdürlüğü |
| İtfaiye Onaylı Avan Proje | İtfaiye Müdürlüğü |
| İnşaat Ruhsatı | Belediye (İmar Müdürlüğü) |
| Yapı Kullanma İzni (İskan) | Belediye |
| Çalışma Ruhsatı (Gayri Sıhhi Müessese) | Belediye (Ruhsat ve Denetim Müdürlüğü) |
| EPDK Lisansı | Enerji Piyasası Düzenleme Kurumu |
| Çevre İzin ve Lisans Belgesi | Çevre, Şehircilik ve İklim Değişikliği İl Müdürlüğü |
Genel akış şu şekilde ilerler: yer seçimi başvurusu → UTK/belediye onayı → itfaiye onaylı avan proje → yer seçimi-tesis izni kararı → inşaat ruhsatı → inşaat → yapı kullanma izni → çalışma ruhsatı başvurusu → mahallinde tetkik/kurul kararı → çalışma ruhsatı ve EPDK lisansı ile işletme açılışı.
3. Projelendirme ve Tasarım
3.1 Mimari Proje
Mimari proje; market/büfe alanı, WC ve hizmet alanları, ofis/personel odaları, teknik odalar (elektrik panosu, yangın söndürme) ve kanopi (pompa üstü sundurma) gibi unsurları kapsar.
3.2 Statik ve Zemin Projesi
Zemin taşıma gücü raporu, tank yükleri için zemin güvenliğini analiz eder. Temel projesi; depolama tankları, kanopi kolonları ve bina temellerini kapsar.
3.3 Mekanik Tesisat Projesi
| Bileşen | Teknik Özellik |
|---|---|
| Yeraltı Depolama Tankları | Çift cidarlı, korozyona dayanıklı, kaçak dedektörü entegre |
| Dolum/Ürün Hatları | Akaryakıt türüne göre ayrılmış, sızıntı testi yapılmış boru hatları |
| Nefeslik ve Havalandırma | Tank basınç dengeleme ve buhar geri kazanım sistemi |
| Yağ-Yakıt Ayırıcı | EN 858 esaslı, atık su arıtma sistemi |
| Sızıntı Tespit Sistemi | Çift cidar arası kaçak dedektörü, tank otomasyonu entegre |
3.4 Elektrik Tesisat Projesi
| Sistem | Gereksinim |
|---|---|
| Ana Pano ve Dağıtım | Yük hesabına göre trafo/pano kapasitesi |
| Ex-proof Tesisat | Tank altı, menhol ve tehlikeli bölgelerde patlamaya dayanıklı ekipman |
| Topraklama Sistemi | Tank, tanker, dispenser, kanopi ve bina topraklamasının eşpotansiyel bağlantısı |
| Gaz Dedektörü Sistemi | Tank altı ve riskli bölgelerde gaz kaçağı tespiti |
| Otomasyon/SCADA | Tank seviye izleme, envanter kontrolü, uzaktan erişim |

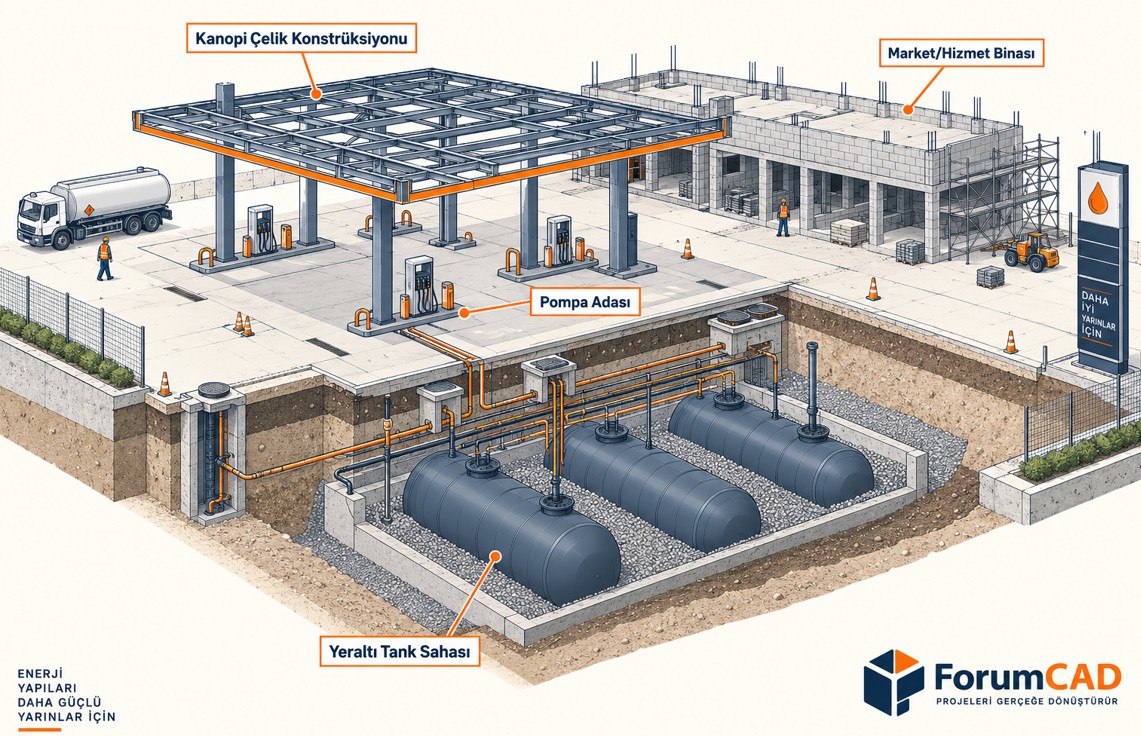

4. İnşaat Aşamaları — Adım Adım
4.1 Hafriyat ve Zemin İşleri
- Saha teslimi, koordinat/kot tespiti
- Mevcut yapı/bitki örtüsünün kaldırılması
- Kazı işlemleri: tank çukurları, menhol çukurları, temel kazıları (bkz. ForumCAD Hafriyat Kazı ve Geri Dolgu Teknik Şartnamesi)
- Dolgu ve sıkıştırma; zemin etüdü sonuçlarına göre gerekiyorsa zemin iyileştirme (bkz. ForumCAD Zemin İyileştirme ve Enjeksiyon Teknik Şartnamesi)
- Su yalıtımı ve zemin stabilizasyonu
4.2 Betonarme İşleri
| Bölüm | Tipik Beton Sınıfı | Özel Gereksinim |
|---|---|---|
| Tank Pad (Tank Altı Betonu) | C30/37 ve üzeri | Su yalıtımı, kimyasal dayanım |
| Pompa Adası Betonu | C25/30 | Aşınma dayanımı, düşeylik |
| Kanopi Temeli | C30/37 | Yüksek kesme/moment kapasitesi |
| Market ve Bina Temeli | C25/30 | Standart bina temeli |
| Saha Betonu | C20/25 | Aşınma dayanımı, drenaj eğimi |
Beton sınıfları proje mühendisi tarafından zemin etüdü ve yük hesabına göre kesinleştirilir (bkz. ForumCAD C Betonları Teknik Şartnamesi, Nervürlü Demir Donatı Teknik Şartnamesi ve Kalıp İmalatları Teknik Şartnamesi).

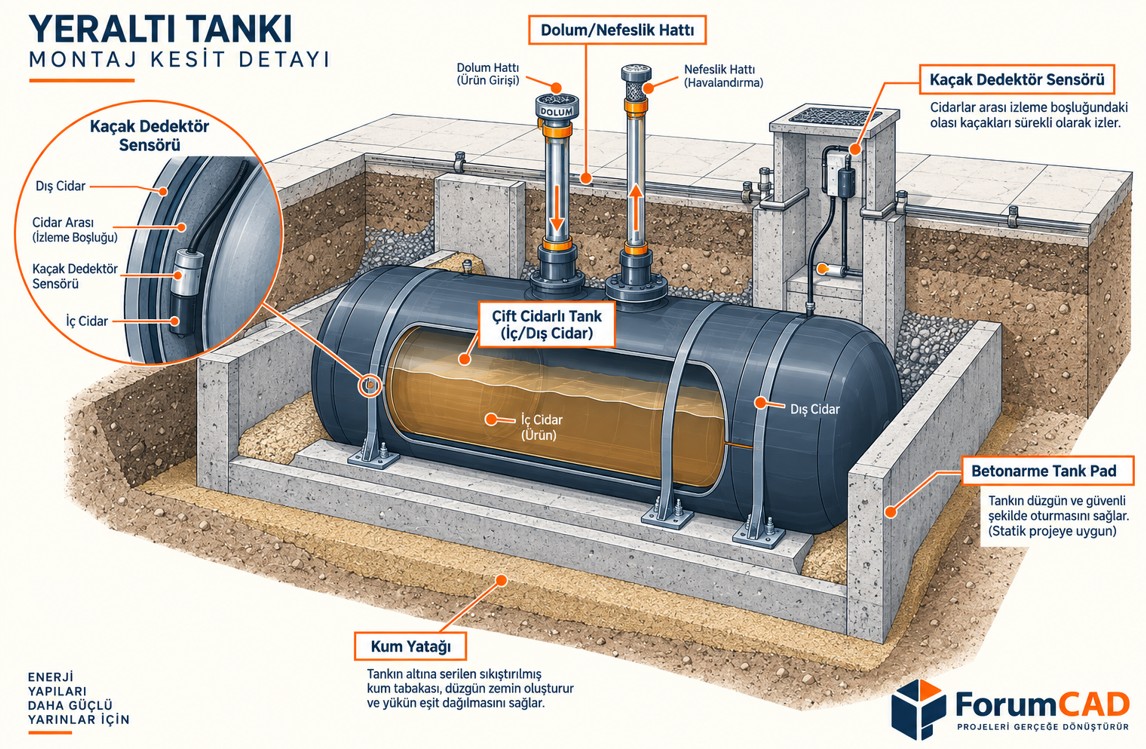

4.3 Yeraltı Tank ve Boru Montajı
- Tank çukuru hazırlığı: kot kontrolü, zemin sıkıştırma, kum yatağı
- Tank yerleştirme: vinç ile hassas yerleştirme, seviye ayarı
- Betonarme tank pad: tank etrafında koruyucu betonarme kuşak
- Borulama: dolum, ürün, nefeslik hatlarının montajı
- Kaçak testleri: hidrostatik/basınç testi, sızıntı kontrolü
- Kum ve dolgu: tank üzeri koruyucu dolgu, sıkıştırma
| Konu | İlgili Standart |
|---|---|
| Tank imalat/mukavemet | EN 12285 |
| Çift cidar kaçak kontrol sistemi (genel) | EN 13160 serisi |
| Sızdırmazlık testi — akustik emisyon yöntemi | EN 13160-2 |
| Sızdırmazlık testi — hidrostatik yöntem | EN 13160-3 |
| Akaryakıt istasyonu genel emniyet kuralları | TS 12820 |
| Testi yapan muayene kuruluşunun akreditasyonu | TS EN ISO/IEC 17020 |

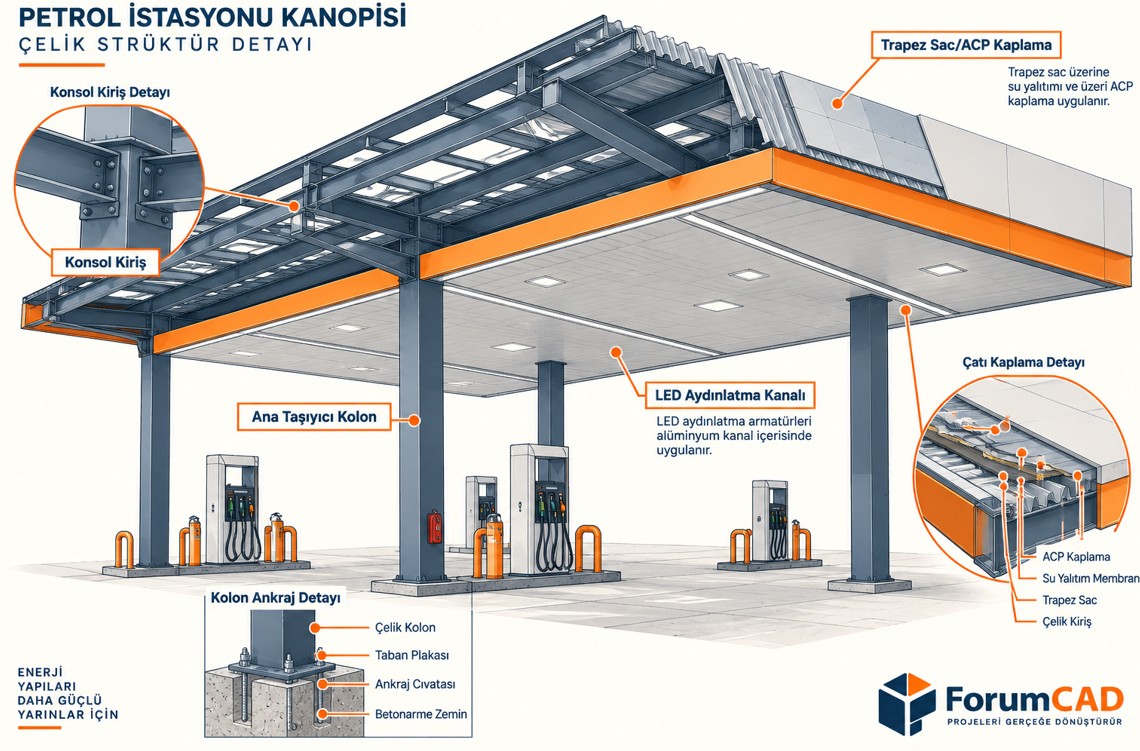

4.4 Kanopi İmalatı ve Montajı
Kanopi ana kolonları, kirişleri ve çatı taşıyıcı sistemi çelik konstrüksiyon esasına göre imal edilir (bkz. ForumCAD Kutu Profil İmalatları Teknik Şartnamesi). Çatı kaplaması trapez sac (bkz. Trapez Sac Çatı Kaplaması Teknik Şartnamesi) veya sandviç panel (bkz. Sandviç Panel Teknik Şartnamesi) ile yapılabilir. Kurumsal kimlik/marka kaplamasında alüminyum kompozit panel (ACP) tercih edilir (bkz. Alüminyum Kompozit Cephe (ACP) Teknik Şartnamesi).
4.5 Market ve Hizmet Binası
Kaba inşaatta duvar malzemesi seçimi (tuğla, bims veya gazbeton) proje şartına göre yapılır; dış cephede ısı yalıtım sistemi (mantolama) enerji verimliliği için standarttır (bkz. Dış Cephe Isı Yalıtım Sistemi Teknik Şartnamesi). Doğrama seçiminde alüminyum/PVC sistemler kullanılır (bkz. Alüminyum/PVC Doğrama Teknik Şartnamesi).
4.6 Elektrik, Topraklama ve Yıldırımdan Korunma

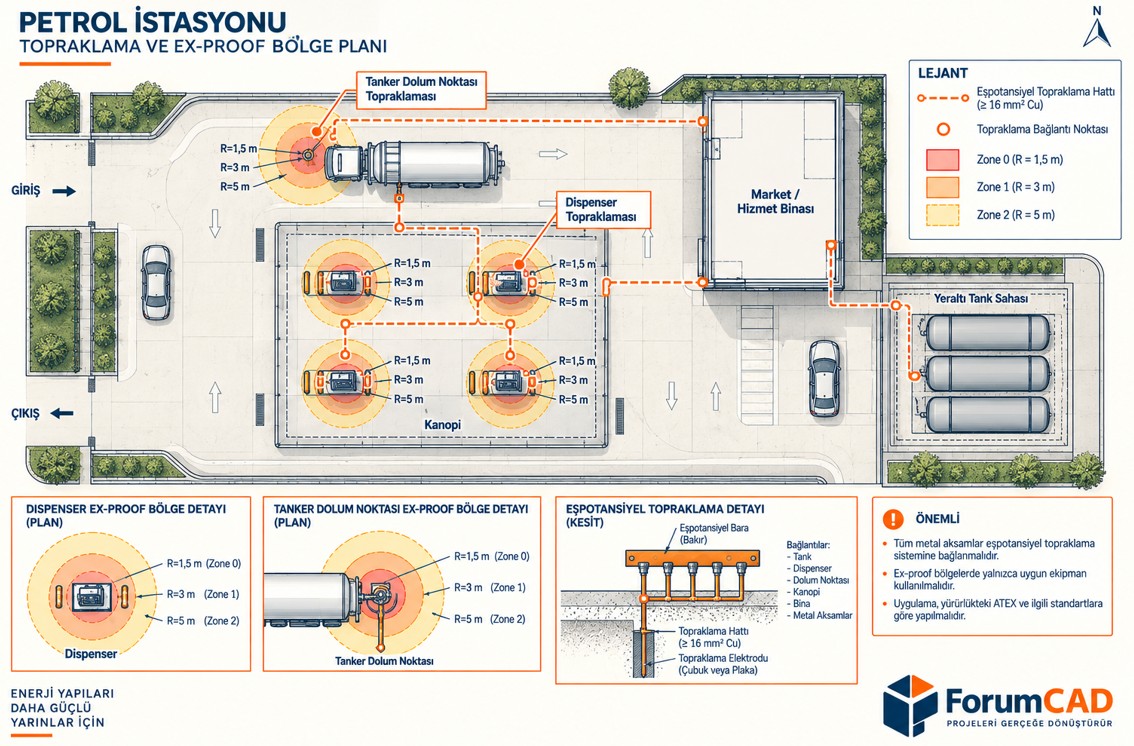

Petrol istasyonlarında topraklama, tekil bir bina topraklaması değil; tank, tanker dolum noktası, dispenser, kanopi ve binanın birbirine bağlı eşpotansiyel bir sistem oluşturmasıdır (bkz. ForumCAD Bina ve Temel Topraklaması Teknik Şartnamesi). Yıldırımdan korunma için paratoner sistemi ayrıca değerlendirilir (bkz. Paratoner / Yıldırımdan Korunma Sistemi Teknik Şartnamesi). Genel elektrik tesisatı esasları için Elektrik Tesisatı Teknik Şartnamesi referans alınır.
TS 12820, tehlikeli bölgeleri belirli noktalardan ölçülen somut yarıçaplarla tanımlar. Örnek olarak:
| Nokta | Tehlikeli Bölge Tanımı (Örnek) |
|---|---|
| Yer altı tankı doldurma ağzı — gevşek bağlantı | Yatay düzlemde ~3 m yarıçap, zemin seviyesinden itibaren |
| Yer altı tankı doldurma ağzı — sıkı bağlantı | Yatay düzlemde ~1 m yarıçap |
| Tahliye (nefeslik) borusu açık ucu | Bütün yönlerde ~1 m |
Bu değerler TS 12820'nin ilgili tablosundan örnek niteliğindedir; dispenser, menhol ve diğer noktalar için ayrı tanımlar mevcuttur ve proje elektrik mühendisi, standardın güncel tam tablosuna göre saha bazlı bir zone haritası çıkarmalıdır. "Yaklaşık tahmin" ile belirlenen bir bölge sınırı, standardın öngördüğü somut ölçülerin yerini tutmaz.
4.7 Saha Düzenlemesi
Araç trafik yolları ve yaya yolları için asfalt/parke uygulaması (bkz. Asfalt Kaplama Teknik Şartnamesi, Parke Taşı ve Beton Blok Dış Zemin Döşemesi Teknik Şartnamesi), tank pad ve ıslak hacimlerde su yalıtımı (bkz. Bitüm Esaslı Su İzolasyonu Teknik Şartnamesi) ve yağmur suyu drenajı planlanır.
5. Ekipman ve Sistem Kurulumu
| Sistem | Kapsam |
|---|---|
| Dispenser (Pompa) | Çift taraflı, çok ürünlü, ödeme sistemi entegre |
| Dalgıç Pompa | Tank içi submersible tip, debi/basınç kontrollü |
| Vapor Recovery Stage II | Buhar geri kazanım sistemi (çevre mevzuatı gereği) |
| Tank Otomasyonu | Ultrasonik/radar seviye ölçer, sızıntı dedektörü, SCADA entegrasyonu |
| Güvenlik Sistemi | CCTV, yangın algılama, acil durum butonları |
Dispenser, pompa adası betonu üzerine üretici tarafından belirlenen ankraj deseniyle sabitlenir; ankraj noktalarının kot ve konumu, saha betonu dökülmeden önce proje üzerinde işaretlenir. Vapor Recovery Stage II sisteminde, dispenser ile tank arasındaki buhar dönüş hattının eğimi ve sızdırmazlığı, sistemin verimli çalışması için kritik detaylardır. Tank otomasyon sisteminde seviye ölçer, kurulum sonrası fiziksel çubuk ölçümüyle kalibre edilir; kalibre edilmemiş bir seviye ölçer, envanter yönetiminde (SIR — İstatistiksel Envanter Mutabakatı) yanlış pozitif/negatif kaçak uyarılarına yol açabilir.
6. Kalite Kontrol ve Testler
| Test | İlgili Standart Alanı |
|---|---|
| Tank İmalat/Mukavemet | EN 12285 |
| Sızdırmazlık Testi — Akustik Emisyon Yöntemi | EN 13160-2 |
| Sızdırmazlık Testi — Hidrostatik Yöntem | EN 13160-3 |
| Akaryakıt İstasyonu Genel Emniyet Kuralları | TS 12820 |
| Sızdırmazlık Testi Yapan Kuruluşun Akreditasyonu | TS EN ISO/IEC 17020 |
| Yağ-Su Ayırıcı | EN 858 |
| Elektrik Tesisatı | Elektrik İç Tesisleri Yönetmeliği |
Akustik emisyon (EN 13160-2) ve hidrostatik (EN 13160-3) yöntemleri farklı fiziksel prensiplere dayanır: akustik yöntem tank cidarındaki mikro sızıntının oluşturduğu sesi dinleyerek, hidrostatik yöntem ise basınçlı sıvı/vakum altında hacim/basınç değişimini ölçerek sızıntıyı tespit eder. Hangi yöntemin kullanılacağı, tank tipi ve test kuruluşunun ekipmanına göre belirlenir; her ikisi de TS EN ISO/IEC 17020 akreditasyonuna sahip bağımsız bir kuruluş tarafından uygulanmalıdır — testi yapan firmanın tank/ekipman tedarikçisiyle aynı firma olmaması, sonucun bağımsızlığı için önemlidir.
EPDK denetimi lisans koşullarına uygunluğu, çevre denetimi ise atık su/yağ ayırıcı/buhar emisyon kontrolünü kapsar.
7. Çevre ve Güvenlik Standartları
- Buhar Emisyon Kontrolü: Stage I/II buhar geri kazanım sistemleri
- Yağlı Su Ayırma: EN 858 esaslı separator
- Atık Yönetimi: Yağlı bez, atık yağ, ambalaj atıklarının kontrollü bertarafı
- Acil Müdahale Planı: Dökülme ve yangın senaryoları için hazırlık
- Personel Eğitimi: Yangın tatbikatı, acil durum prosedürleri
8. Elektrikli Araç Şarj İstasyonu Entegrasyonu
| Parametre | AC Şarj | DC Hızlı Şarj |
|---|---|---|
| Güç | 7-22 kW | 50-350 kW |
| Şarj Süresi | 4-8 saat | 20-40 dk (yaklaşık %80'e kadar) |
| Elektrik Altyapısı | Mevcut trafo yeterli olabilir | Yeni trafo/OG bağlantısı gerekebilir |
| Standartlar | IEC 61851, CE işareti | IEC 61851, CHAdeMO/CCS |
Kurulum süreci; elektrik dağıtım şirketine bağlantı başvurusu, gerekiyorsa trafo/pano kapasite artırımı, şarj ünitesi montajı, ödeme sistemi entegrasyonu ve halka açık hizmet için EPDK şarj ağı işletmecisi lisansı adımlarını içerir.
9. Maliyet ve Süreyi Etkileyen Faktörler
Petrol istasyonu maliyeti; arsa/imar durumu, tank sayısı/kapasitesi, kanopi büyüklüğü, market binası ölçeği, marka standartları ve bölgesel işçilik/malzeme fiyatlarına göre büyük ölçüde değişir. Kesin TL bazlı bir maliyet rakamı vermek, piyasa koşullarının hızlı değişimi nedeniyle yanıltıcı olur; bunun yerine ana maliyet kalemlerini ve süreyi etkileyen faktörleri sıralamak daha doğrudur.
| Ana Maliyet Kalemi | Maliyeti Etkileyen Faktörler |
|---|---|
| Arsa ve İmar | Konum, cephe genişliği, trafik hacmi |
| Ruhsat ve İzinler | İl/ilçe uygulama farkları, danışmanlık ihtiyacı |
| Hafriyat ve Zemin | Zemin sınıfı, yeraltı su seviyesi, iyileştirme ihtiyacı |
| Yeraltı Tankları ve Borulama | Tank sayısı/kapasitesi, ürün çeşitliliği |
| Kanopi ve Bina İnşaatı | Açıklık/alan büyüklüğü, malzeme kalitesi |
| Ekipman ve Otomasyon | Dispenser sayısı, otomasyon/SCADA kapsamı |
Genel proje süresi; fizibilite, projelendirme, ruhsat, inşaat ve devreye alma aşamalarının toplamıyla oluşur ve tipik olarak fizibiliteden açılışa kadar bir yılı aşan bir süreç izler; kesin süre, ruhsat sürecinin ilerleme hızına ve inşaat ölçeğine göre değişir.
9.1 Bağımsız İstasyon ile Marka Bayiliği Arasındaki Genel Farklar
Yatırım kararında sıkça karşılaşılan bir soru, bağımsız (markasız) işletme ile bir akaryakıt dağıtım şirketinin bayiliği arasında seçim yapmaktır. Kesin ticari şartlar (bayilik bedeli, hacim taahhüdü, marka standartları) her firma ve bölgeyle görüşmeye göre değiştiğinden, burada yalnızca genel/ilkesel farklar özetlenmiştir; kesin şartlar için ilgili dağıtım şirketiyle görüşülmelidir.
| Kriter | Bağımsız İşletme | Marka Bayiliği |
|---|---|---|
| Mimari/tasarım serbestisi | Yüksek | Marka standartlarına tabi (kanopi rengi, logo, market düzeni) |
| Akaryakıt tedarik esnekliği | Farklı tedarikçilerle çalışılabilir | Genellikle tek dağıtım şirketine bağımlı |
| Marka bilinirliği/müşteri güveni | Zamanla kendi işletme oluşturur | Kurulu marka bilinirliğinden faydalanır |
| Teknik destek/eğitim | Kendi imkanlarıyla sağlanır | Genellikle dağıtım şirketi tarafından desteklenir |
9.2 LPG İstasyonu Farkı (Kısa Not)
Bu rehber akaryakıt (benzin/motorin) istasyonlarına odaklanmıştır. LPG ikmal istasyonları, TS 12820 yerine ayrı bir standart olan TS 11939 esasına tabidir ve emniyet mesafeleri, tank tipi (yer üstü basınçlı tank yaygın) ve TSE Hizmet Yeterlilik Belgesi gibi ek şartlar bakımından farklılık gösterir. Karma (akaryakıt + LPG) bir istasyon planlanıyorsa, her iki standardın şartları ayrı ayrı ve birlikte değerlendirilmelidir.
10. Sık Karşılaşılan Sorunlar
| Sorun | Tipik Neden | Önleyici Tedbir (Proje Aşamasında) | Düzeltici Tedbir (Karşılaşılırsa) |
|---|---|---|---|
| Ruhsat gecikmesi | Eksik belge, imar uyumsuzluğu | Ön fizibilite, eksiksiz dosya hazırlığı | Deneyimli danışmanlık desteğiyle eksik belgeleri hızlı tamamlama |
| Zemin suyu | Yüksek yeraltı su seviyesi | Zemin etüdünde YASS'ın erken tespiti | Drenaj, su yalıtımı, yükseltilmiş/ağırlaştırılmış tank pad |
| Tank sızıntı riski | Montaj hatası, korozyon | Profesyonel montaj, bağımsız sızdırmazlık testi | Periyodik test, erken tespitte tank izolasyonu/onarımı |
| Elektrik/ex-proof uyumsuzluğu | Yetersiz bölge sınıflandırması | TS 12820 esaslı zone analizinin proje aşamasında yapılması | Tespit edilen bölgede ekipmanın ex-proof olanla değiştirilmesi |
| Saha/asfalt bozulması | Yetersiz zemin hazırlığı | Doğru sıkıştırma oranı, kaliteli malzeme seçimi | Bozulan bölgenin kazılıp yeniden yapılması |
Bu sorunların çoğunun ortak noktası, proje aşamasında alınacak basit bir önlemin, inşaat/işletme aşamasında karşılaşılan düzeltmeye kıyasla çok daha düşük maliyetli olmasıdır.
Sonuç
Petrol istasyonu inşaatı; mimari, inşaat, mekanik, elektrik ve çevre mühendisliği disiplinlerinin bir araya geldiği, yüksek güvenlik standartlarına tabi karmaşık bir projedir. Doğru yer seçimi, eksiksiz ruhsat süreci, profesyonel projelendirme, deneyimli uygulama ekibi, titiz kalite kontrol ve sürekli çevre/güvenlik bilinci bir araya geldiğinde, hem yasal hem teknik açıdan sağlam bir tesis ortaya çıkar.
Petrol İstasyonu Projeniz mi Var?
Yer seçimi değerlendirmesi, ruhsat süreci danışmanlığı ve teknik şartname uyarlaması için bize ulaşın.
WhatsApp ile İletişime GeçMakalede Referans Verilen Teknik Şartnameler
- Zemin Etüdü ve Sondaj Teknik Şartnamesi
- Hafriyat Kazı ve Geri Dolgu Teknik Şartnamesi
- Zemin İyileştirme ve Enjeksiyon Teknik Şartnamesi
- C Betonları Teknik Şartnamesi
- Nervürlü Demir Donatı Teknik Şartnamesi
- Kalıp İmalatları Teknik Şartnamesi
- Çelik Konstrüksiyon Montajı Teknik Şartnamesi
- Kutu Profil İmalatları Teknik Şartnamesi
- Trapez Sac Çatı Kaplaması Teknik Şartnamesi
- Sandviç Panel Teknik Şartnamesi
- Alüminyum Kompozit Cephe (ACP) Teknik Şartnamesi
- Dış Cephe Isı Yalıtım Sistemi (Mantolama) Teknik Şartnamesi
- Alüminyum/PVC Doğrama Teknik Şartnamesi
- Bina ve Temel Topraklaması Teknik Şartnamesi
- Paratoner / Yıldırımdan Korunma Sistemi Teknik Şartnamesi
- Elektrik Tesisatı Teknik Şartnamesi
- Asfalt Kaplama Teknik Şartnamesi
- Parke Taşı ve Beton Blok Dış Zemin Döşemesi Teknik Şartnamesi
- Bitüm Esaslı Su İzolasyonu Teknik Şartnamesi
